OUS-prosjekter på Rikshospitalet og Ullevål
Eiendomsavdelingen ved Oslo Universitetssykehus (OUS) gjennomfører prosjekter med stor variasjon i størrelse. Fire prosjektledere fra Swecos prosjektadministrasjonsavdeling er for tiden leid ut til OUS, og deltar i flere av prosjektene i porteføljen.
Rokade C1
For å gi plass til Nye Rikshospitalet skal noe eksisterende bygningsmasse på Rikshospitalet rives. OUS Eiendom er ansvarlig for å etablere erstatningsarealer for aktiviteter som i dag ligger i avsnitt C1, D0 og B1. Prosjektet gjennomføres som delprosjekter, som kan planlegges og gjennomføres uavhengig av hverandre.
Delprosjektene i rokaden er av variert størrelse; fra påbygg med to nye etasjer (D5), til funksjonsendring og ominnredning av eksisterende arealer. Noen av delprosjektene gir sykehuset nye permanente arealer, mens andre løser midlertidige behov og vil avvikles når det nye sykehuset settes i drift. Skissen under viser noen av delprosjektene i rokaden. Alle prosjektene gjennomføres i samarbeid med brukere for å trygge helseforetakets målsetning om å levere «pasientens helsetjeneste»
Forprosjektet startet vinteren 2021, og både beskrivelse og kalkyle skal leveres september 2022. Prosjektet går over til utførelse etter B4 beslutning, antatt januar 2023.

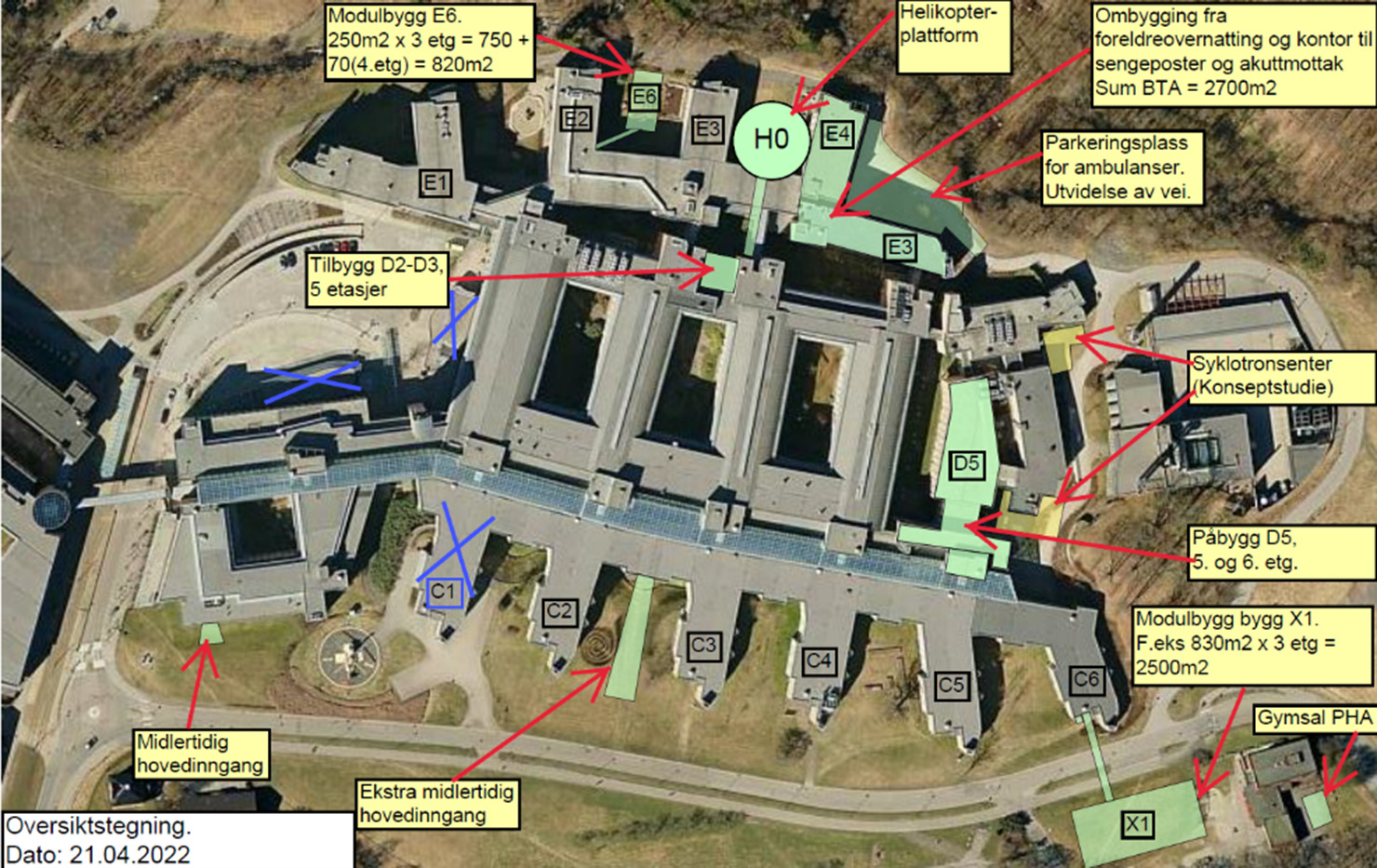

Skisse av noen av delprosjektene i Rokade C1.
Helikopterlandingsplass
OUS Eiendom skal gjennomføre detaljprosjektering og utbygging av en elevert landingsplattform (31 meter høy) på Rikshospitalet, dimensjonert for de nye redningshelikoptrene AW101. Helikopterplattformen vil være midlertidig, frem til Nye Rikshospitalet settes i drift i ca 2030. I tillegg til den selvbærende eleverte plattformen skal det prosjekteres og bygges en elevert gangbro fra helikopterdekket, og heis- og trappetårn i et av atriene skal kobles til eksisterende bygg.

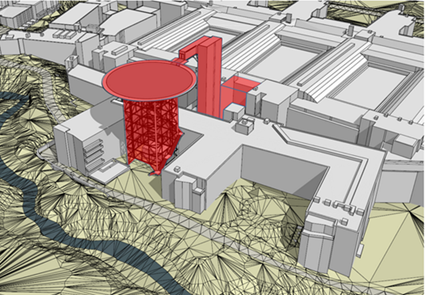

Skisse av helikopterplattform, gangbro og heis- og trappetårn.
Andre prosjekter
Sweco bistår også som en del av et tverrfaglig prosjektledelsesteam på flere andre prosjekter i OUS. Disse prosjektene er av ulik størrelse og kompleksitet, og omhandler blant annet prosjekter med nødstrøm, ny infrastruktur og kjøling til bygg, samt ombygging av hjertelaber, for å nevne noen. Alle prosjektene krever tett oppfølging og koordinering med brukergruppen, driftsavdelingen, utstyrsleverandøren og Medisinskteknisk avdeling (MTA) i alle faser i prosjektet. Arbeidene utføres samtidig som sykehuset er i full drift.
Linac SB12
Ombygging med teknisk oppgradering av strålebunker og tilhørende arealer, i forbindelse med utskifting til ny lineærakselerator for kreftbehandling på Radiumhospitalet til dagens standard. Prosjektet er i gjennomføringsfasen, og byggearbeidene er igangsatt. Planlagt ferdigstillelse er satt til juni 2022.
Angio 2
Ombygging av angiostue og tilhørende arealer i forbindelse med utskifting til ny angiomaskin på Rikshospitalet. Eksisterende stue tilfredsstiller ikke dagens krav (blant annet GR2-rom, CFU og renhet/hygiene). Dette er hovedlab for nervrointervensjon på Rikshospitalet. Oppstart byggeprosjekt i sommer, med ferdigstillelse 1.oktober.
Angio 5
Angiolab 5 er en høyspesialisert biplan-lab, designet for intervensjonell behandling av barn med hjertefeil – fra de minste premature på under ett kilo, til fullvoksne. Laben dekker landsfunksjon. Med gammel teknologi leveres ikke lenger teknisk support, og det er fare for havari. Den nye stuen er ønsket å tilfredsstille hybridlab-funksjon. Behandlingsprosedyrene vil da åpne for samarbeid mellom intervensjonist og kirurgi, som prosjektet legger opp til i utarbeidelsen av forprosjektet. Dette fører til at den nye stuen tilfredsstiller høyere krav til arealutnyttelse, renhetskrav og byggeteknisk oppgradering på VVS og elektro.
Verdiskaping for samfunnet:
Samfunnsmålene for Rokade C1 er å vareta sykehusets arealbehov for utførelse av sin virksomhet, og gi like gode løsninger for driften av sykehuset etter rokaden de har i dag. For helikopterplattformen er samfunnsmålet å sikre at redningshelikoptertjenestens kapasitet overfor Oslo universitetssykehus helseforetak Rikshospitalet opprettholdes.
Bærekraft- og klimamål
OUS har som mål at sykehuset driftes klimanøytralt innen 2045. Det medfører blant annet at CO2-utslipp må reduseres med 40 prosent innen 2030, ved å blant annet redusere energibruken med 20 prosent, og øke andelen gjenvinningskraft. Det samme gjelder miljø- og klimavennlige løsninger ved nybygg, ombygging og rehabilitering. Gjenvinning av avfall og materialer skal øke med 50 prosent, og sløsing og overforbruk skal reduseres. Gjennom Eiendomssektorens veikart for grønn omstilling vil OUS og Helse Sør-Øst påvirke og stille krav til byggeiere, utbyggere og forvaltere, slik at nasjonale- og internasjonale miljømål nås.
